1. 盾构机拼装的准备工作就绪
盾构机拼装前需要先搭设平台,铺钢轨,方便盾构机下井组合。

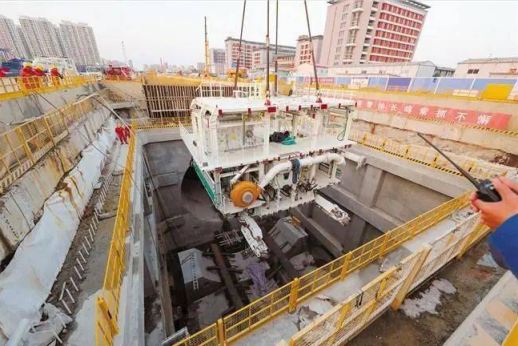

2.台车下井
台车,长螺旋下井后,用卷扬机向后拉至指定位置,连接桥下井,放置在运板车上,焊接固定。拆除临时轨道、人行道板、支架,准备下盾体。
3.托架中盾下井
下中盾,将中盾反转90度,用400吨的履带吊,调入始发井中固定位置。制作简易工装,一端用螺栓孔固定在托架上,另一端焊在中盾上。用同行程的油缸连接泵站沿隧道轴线推动,从而保证中盾的水平,侧向微调。

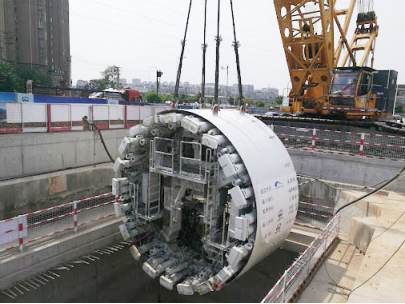

4.前盾下井
前盾下井前,先安装迷宫环,然后用螺栓紧固。前盾吊装旋转90度,然后下井,放置在始发托架上。
前盾和中盾相连前,密封圈安装完毕,用黄油固定。安装过程,待定位销对准,调整中盾的位置,穿入定位销,螺栓紧固。中盾和前盾连接完毕。
5.安装拼装机托架
拆掉洞门的脚手架,将中盾前盾的连接体向前顶进,前盾进到第二层橡胶帘布。螺旋机、连接桥、1号台车,在卷扬机的作用下向后移动,使安装空间、距离达到最大值。将拼装机托架,吊装到始发井,安装就位。
6.安装拼装机
将拼装机调入始发井,进行拼装机安装连接。

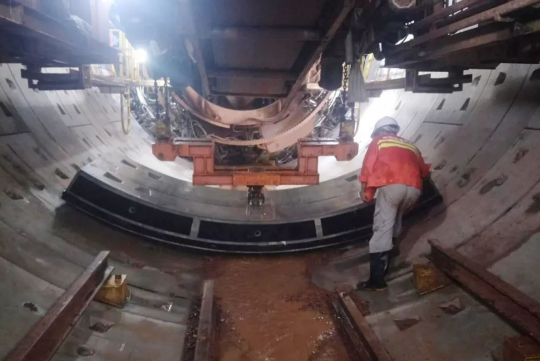

7.盾尾下井
盾尾刷的焊接,焊后去掉绑扎钢丝。吊装前,铰接密封清理。割除加工焊接辅助台架,并将焊接部位打磨平整。吊装运输时,注意调整螺钉的保护。和中盾连接时,注意铰接密封,紧急气囊的保护。剩余盾尾刷进行焊接。
8.穿螺旋机
延长轨道,搭设平台,将轨道引入托架内部,用卷扬机将螺旋机运到指定位置。用汽车吊,喂螺旋机,穿尾盾、中盾和前盾的连接。检查其密封装置,安装密封圈。使螺旋机和前盾连接正常。

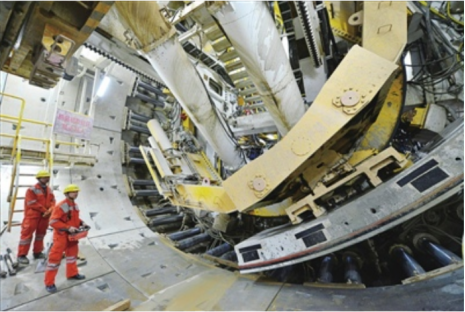

9.安装反力架

根据始发方案,确定反力架的位置。提前预埋反力架定位钢板,并准确放样。吊装反力架,并固定焊接。
10. 连接桥、1号、2号台车的连接,3、4、5号台车的管线连接

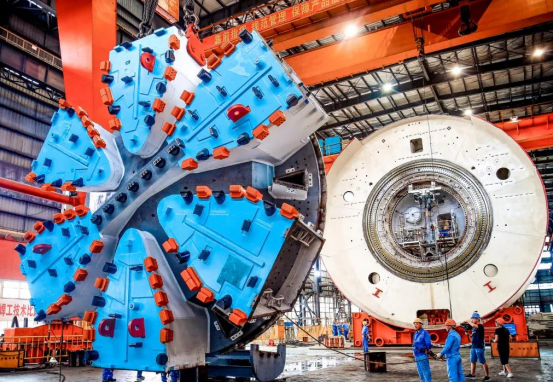

11.刀盘的安装
前、中、尾盾,移动到指定位置,给刀盘留出做够的空间。刀盘到洞门的有效距离不小于170厘米。左侧有效距离170厘米,右侧有效距离178厘米。120t汽车吊下刀盘。利用刀盘的吊装点,将刀盘调入竖井中进行连接。
注意刀盘和土仓的内外密封条安装、刀盘和中心回转接头的密封、中心辅助传力块和传力块的转换、高强度螺栓的安装力矩、顺序、方法。
12.管线的连接
管子连接前,先进行管件的检查,去除其杂物,保证管道内部干净。盾尾刷手工涂抹油脂。
盾尾刷油脂涂抹。
盾尾止浆板螺栓连接固定。
13.高压电源线的布设及送电
高压电源线布设好,高压送电后,变压器空载12小时以上。
14.调试
电器系统,机械系统,水循环系统(外循环、内循环),压缩空气系统,润滑系统进行调试。
六大密封系统的调试:刀盘和土仓密封、刀盘和回转中心密封、中盾前盾密封,被动铰接密封、盾尾密封、螺旋机和前盾的密封。膨润土、泡沫系统进行调试。
所有的系统分部分项工程调试完成后,进行联合试运转。
15.负环管片的拼装
在管片车上,提前放置两环管片。根据管片和盾尾之间的间隙,焊接垫块,按照点位,拼装管片。一环管片拼装完毕,用T字块和一字块焊接固定管片。将负环推入。
16.应急物资储备,条件验收,洞门破除,盾构始发。
